Adana/Çukurova'da Sancak Ecza Deposu A.Ş. enerji merkezinde bir yenileme projesini daha tamamladık. Bu kez konu yeni bir hat kurmak değil, ömrünü tüketmiş bir sistemi zamanında değiştirmekti.
Tesisin orta gerilim hücrelerinde izolasyon seviyeleri minimum düzeye inmişti; bu durum görünürde bir arıza yaratmasa da, ilerleyen süreçte ciddi bir risk oluşturuyordu. Eski hücreleri demonte ederek yerlerine yeni ASTOR marka hücreleri monte ettik.
Projenin Kapsamı
Çalışma, mevcut ve yaşlanmış bir sistemin sıfırdan güvenli hale getirilmesini gerektiren bir revizyon projesiydi. Kapsamı şu şekilde özetleyebiliriz:
- İzolasyon seviyesi düşmüş eski hücrelerin sahadan sökülmesi (demontaj)
- Yerlerine yeni ASTOR marka hücrelerin montajı
- Sistem testleri, enerjilendirme ve devreye alma
Devreye Alma Süreci
Yeni hücrelerin montajı tamamlandıktan sonra sistem, saha ekibimiz tarafından uçtan uca test edildi. Testlerin sorunsuz tamamlanmasının ardından sistem enerjilendirildi ve bölge dağıtım şirketi Toroslar Elektrik ekibiyle birlikte devreye alındı — bu tür bir enerjilendirme, dağıtım şirketinin sahada bulunmasını ve süreci birlikte yönetmesini gerektirir.
Neden Önemli?
Orta gerilim hücrelerinde izolasyon zamanla yaşlanır ve bu süreç çoğu zaman görünür bir belirti vermeden ilerler. Eskiyen ekipmanın belirtiler ciddileşmeden, planlı bir şekilde yenilenmesi; enerji merkezlerinde karşılaşılabilecek en büyük risklerden birini, henüz bir arızaya dönüşmeden ortadan kaldırmak demektir. Sancak Ecza Deposu'nda yapılan bu çalışma da tam olarak bu mantıkla ilerledi: reaktif bir müdahale değil, önleyici bir yenileme.
Sahadan Kareler

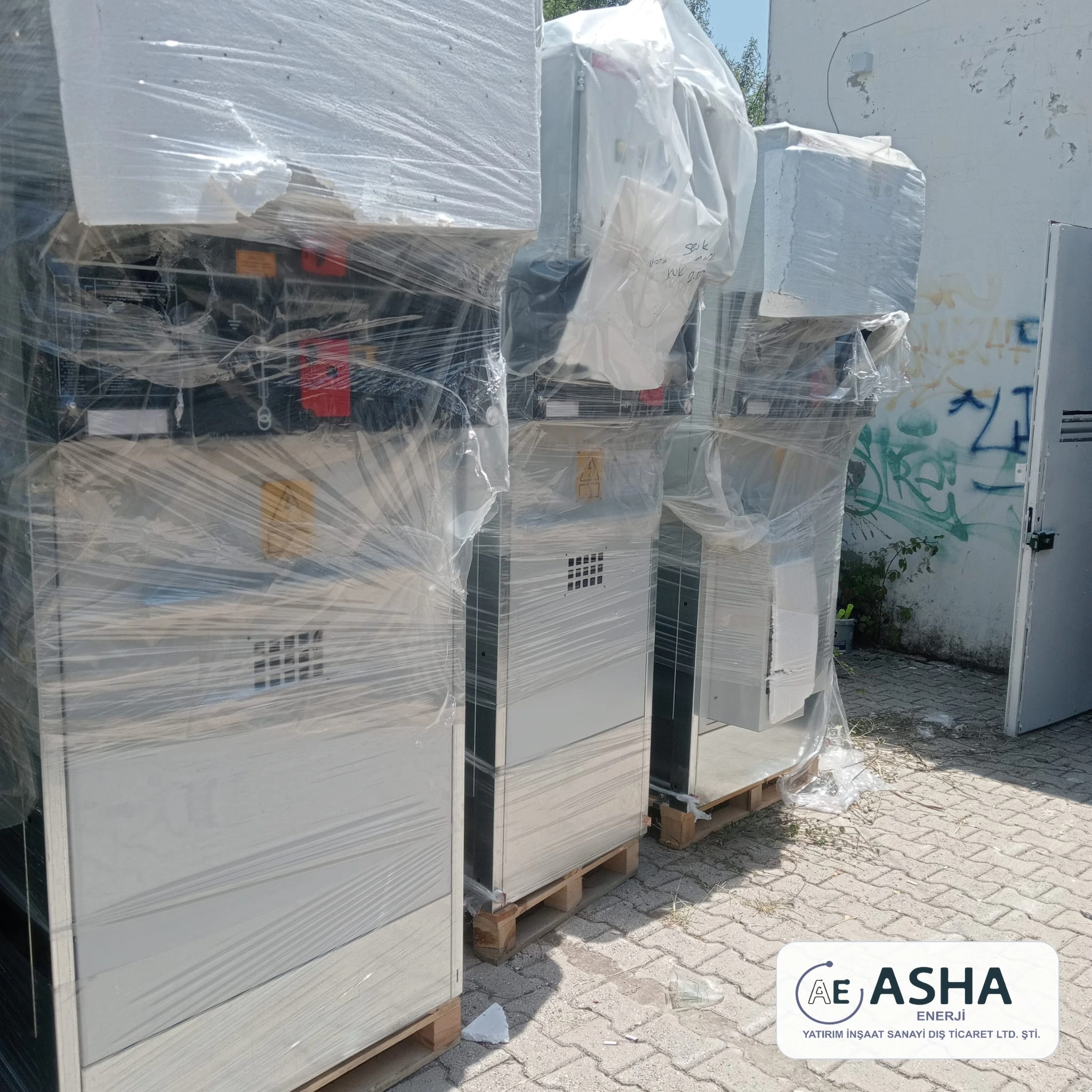

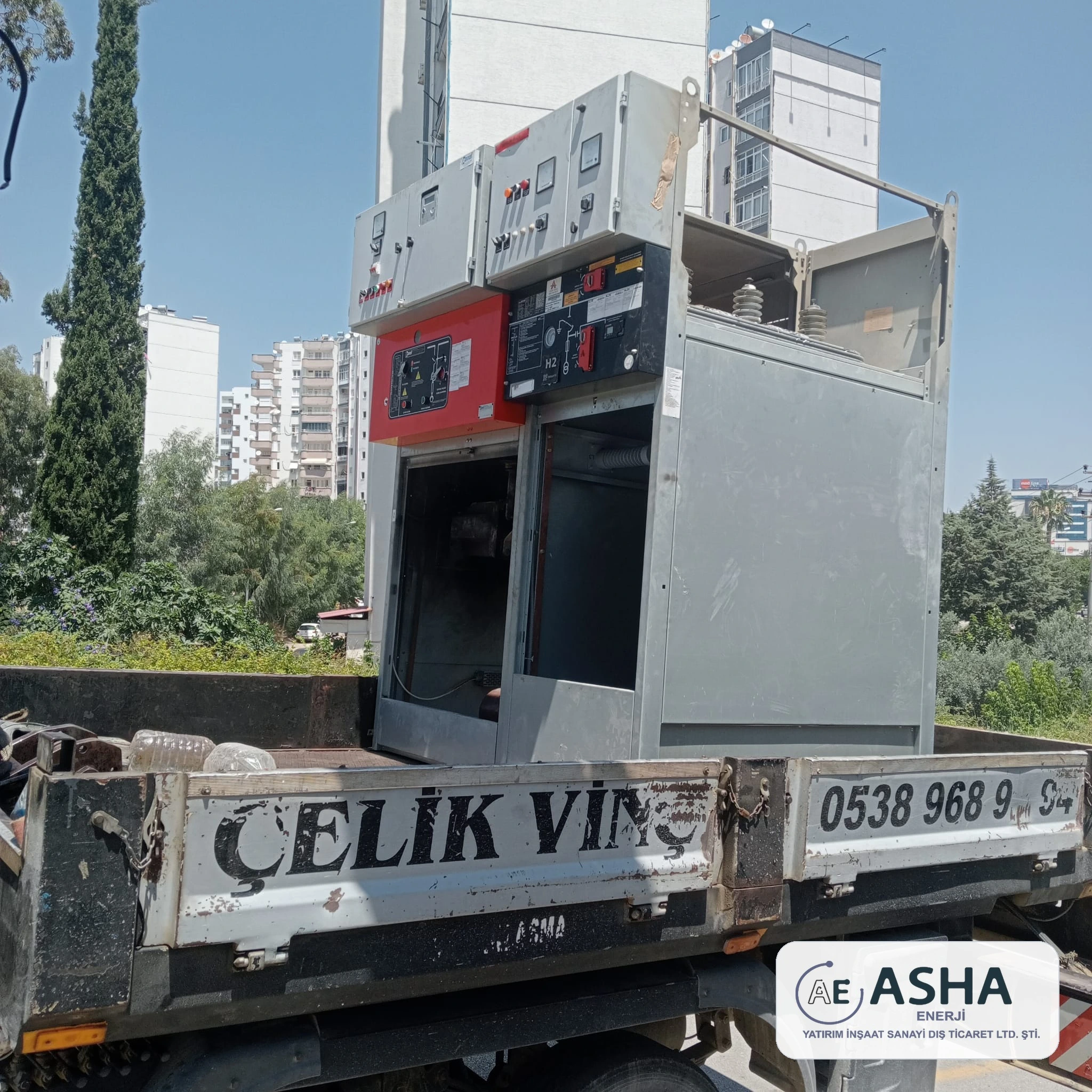

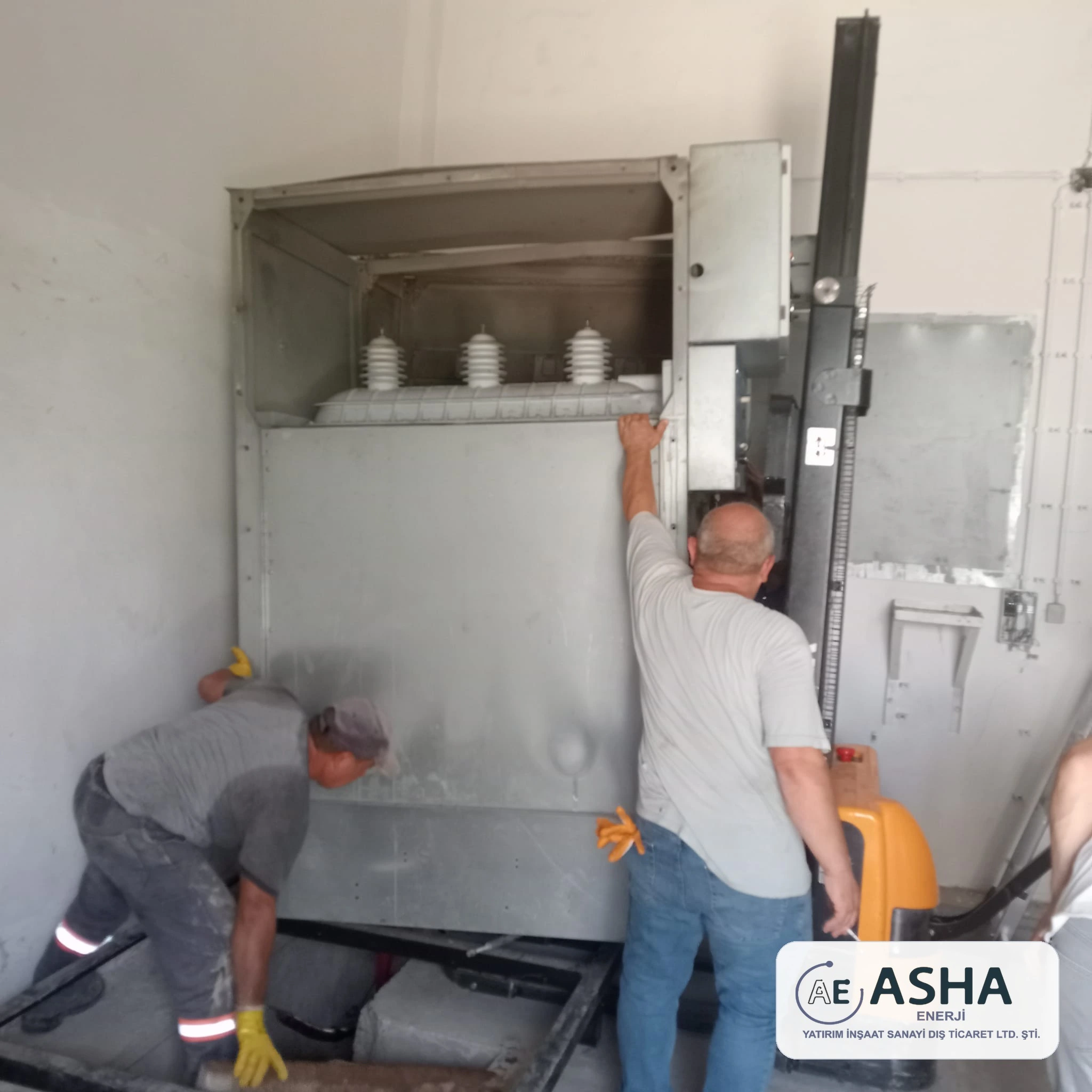

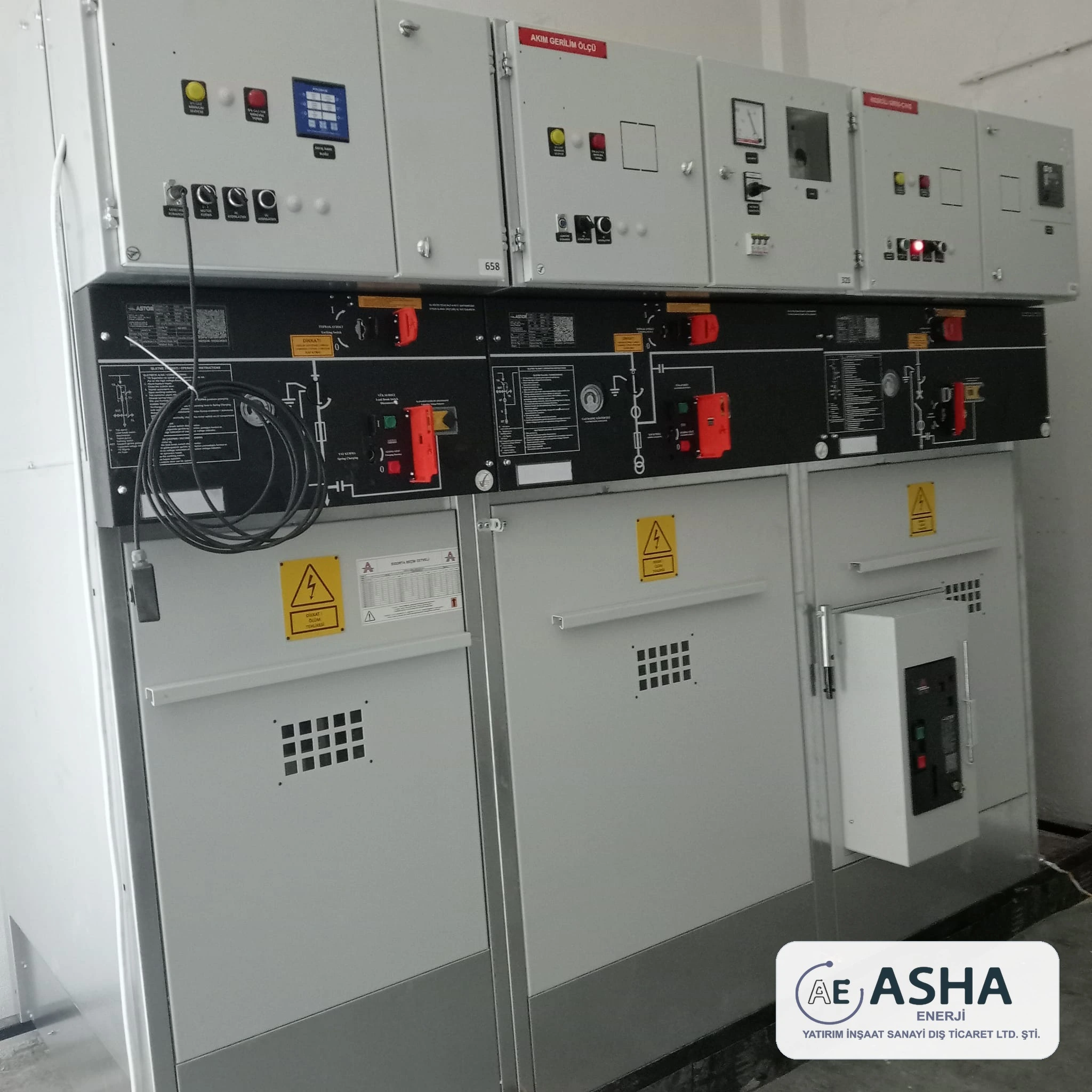

Nakliyeden devreye almaya, sürecin bazı kareleri:
Sahadaki iş birliği için Toroslar Elektrik ekibine teşekkür ederiz. Tesisinizde benzer şekilde eskiyen veya izolasyon değeri düşen hücreler varsa, riske dönüşmeden OG hücre montajı ve pano revizyonu hizmetlerimiz kapsamında değerlendirebiliriz.
